Was passiert zwischen Ihrer Kaution und Ihrem Container?

● 2026-09-23 ● - ● Hinterlassen Sie mir eine Nachricht
Sealock produziert wasserdichte Taschen für OEM- und Großhandelskäufer in Fabriken in China und Vietnam. Die Massenproduktion läuft 30–45 Tage nach der Musterfreigabe. Die meisten Ratschläge zur Beschaffung beziehen sich auf die Auswahl einer Fabrik und die Prüfung der Waren vor dem Versand. Die Wochen dazwischen werden kaum beachtet, weshalb Käufer sie damit verbringen, „Irgendein Update?“ zu verschicken. E-Mails erhalten und im Gegenzug „die Produktion läuft gut“ erhalten. Darin wird dargelegt, was in diesen Wochen tatsächlich passiert, welche Meilensteine ​​es zu verfolgen gilt und welche Fragen echte Antworten liefern.


1. Der schlimmste Tag, um eine Verzögerung zu entdecken

Es gibt ein einfaches Prinzip, nach dem es sich lohnt, die Nachverfolgung zur Gewohnheit zu machen: Der schlechteste Zeitpunkt, um herauszufinden, dass eine Bestellung verspätet ist, ist der Tag, an dem die Fabrik ursprünglich versprochen hatte, sie fertigzustellen. Bis dahin sind die Frachten gebucht, den Kunden wurde Bescheid gegeben und es wurden bereits Bestandspläne für ein Datum erstellt, das nicht mehr existiert.

Beim Tracking geht es nicht darum, weitere Nachrichten zu senden. Es geht darum, im Voraus zu vereinbaren, welche Kontrollpunkte bestätigt werden, sodass ein Ausrutscher in Woche zwei erst in Woche zwei und nicht erst in Woche sechs auftaucht. Für eine Fabrik, die wirklich im Zeitplan ist, ist das einfach. Einer, der sich einer spezifischen Bestätigung eines Meilensteins widersetzt, besteht darin, Ihnen etwas zu sagen, bevor eine Verzögerung auftritt.

2. Die fünf Meilensteine, die es wert sind, bestätigt zu werden

Anstatt zu fragen, wann die Waren versandt werden, verfolgen Sie den Fortschritt in jeder Phase. Bei der Bestellung einer wasserdichten Tasche sind die folgenden wichtigen Kontrollpunkte:

Meilenstein Was es bestätigt Nachweise auf Anfrage
Die Materialien sind eingetroffen und wurden geprüft Stoff, Reißverschlüsse, Hardware im eigenen Haus und bestandene IQC Fotos der Rollen und Hardware mit Bestellreferenz; Bestätigung des Farbtons anhand der anerkannten Norm
Der Schnitt hat begonnen Die Platten werden nach dem genehmigten Muster zugeschnitten Linienfotos; Bestätigung, dass die Musterversion mit dem genehmigten Muster übereinstimmt
Erster Artikel genehmigt Die erste Produktionseinheit entspricht der Goldprobe Fotos oder ein versendetes Erstmuster; Ergebnis des Schweißschältests vom Start des Laufs an
Produktion abgeschlossen Menge fertig, vor dem Verpacken Zählbestätigung und Inline-QC-Aufzeichnungen
Inspektion bestanden Waren anhand der vereinbarten AQL und Tests überprüft Inspektionsbericht – das Dokument, an das die Restzahlung gebunden ist

Der Vorteil der Benennung dieser Namen bei der Auftragsbestätigung und nicht während der Produktion besteht darin, dass jedem ein Datum beigefügt ist. Ein verpasster Meilenstein wird dann sofort sichtbar und geht nicht stillschweigend in den Zeitplan ein.

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

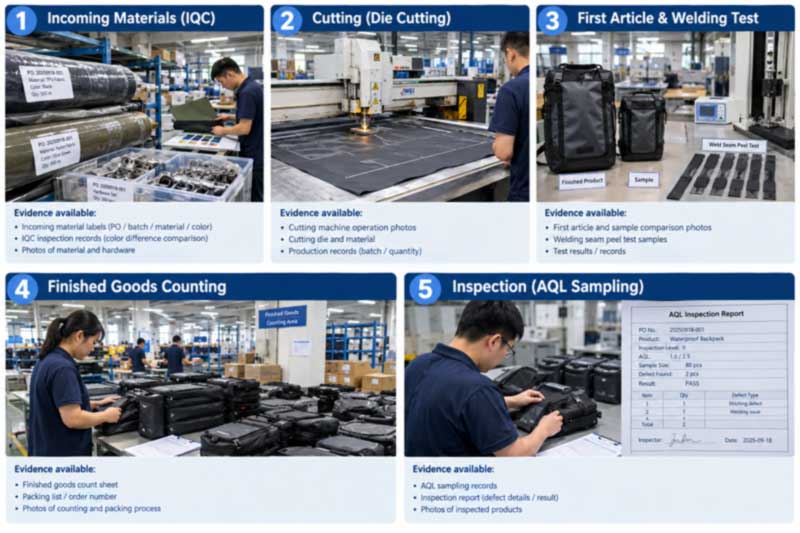

Abbildung 1: Jeder der fünf Knoten entspricht einem abrufbaren Beweisstück. Durch die Angabe in der Auftragsbestätigung werden Verzögerungen in der Woche ihres Auftretens festgestellt.

3. Stellen Sie konkrete Fragen und erhalten Sie konkrete Antworten

Dies ist die nützlichste Angewohnheit, die sich ein Käufer aneignen kann, und sie kostet nichts. Vergleichen:

  • „Wirst du die Frist einhalten?“ – lädt zu einer beruhigenden Antwort ein, die keine Informationen enthält.
  • „Wie viel Prozent der Materialien werden intern bestätigt?“ – hat eine wahre Antwort, und sie entspricht entweder dem Zeitplan oder nicht.

Weitere Fragen mit der gleichen Eigenschaft: Wie viele Einheiten werden geschnitten, wie viele werden geschweißt, wie viele werden zusammengebaut, an welchem ​​Datum wird der erste Artikel fertig sein, für welches Datum ist die Inspektion gebucht. Vage Fragen bekommen vage Antworten; Spezifische Fragen legen Probleme früh genug offen, um sie zu lösen.

Ein ähnliches Signal, das es wert ist, beobachtet zu werden: Aktualisierungen, die mit der Zeit weniger spezifisch werden. Ein Lieferant, der Stückzahlen mitgeteilt hat und jetzt sagt, „alles ist auf dem richtigen Weg“, ist normalerweise auf ein Problem gestoßen, das er zu beheben versucht, bevor er es Ihnen mitteilt. Dieser Sprachwechsel ist oft die früheste verfügbare Warnung.

4. Wo Bestellungen für wasserdichte Taschen tatsächlich rutschen

Verzögerungen in dieser Kategorie konzentrieren sich auf vorhersehbare Orte, und wenn Sie sie kennen, wissen Sie, was Sie überprüfen müssen:

  • Materielle Bereitschaft.Die häufigste Ursache in der Fertigung im Allgemeinen und hier besonders relevant: Eine kundenspezifische Pantone-Färbung hat ihre eigene Vorlaufzeit und ein spezieller luftdichter Reißverschluss ist eine Komponente aus einer Hand. Stellen Sie sicher, dass beides im Haus ist, bevor Sie mit der Produktion beginnen.
  • Späte Spezifikationsänderungen.Änderungen nach Produktionsbeginn erzwingen einen Stopp, eine Umrüstung oder eine Überarbeitung fertiggestellter Einheiten. Jede Überarbeitung nach dem Start kostet mehr Zeit, weshalb die Klärung von Details während der Bemusterung keine Bürokratie, sondern eine Terminsicherung darstellt.
  • Werkzeuge für neue Geometrien.Eine neue geschweißte Form benötigt vor der Bemusterung eine eigene bearbeitete Matrize, sodass sie vor der Produktion und nicht in ihr liegt.
  • Ferienzeiten.Das chinesische Neujahr schränkt die Zeitpläne auf beiden Seiten der Pause ein, und die Qualität leidet oft, da die Fabriken schnell fertig werden müssen, bevor sie geschlossen werden – und genau dann lohnt es sich am meisten, eine Inspektion durch Dritte vor dem Warenausgang zu buchen.
  • Warteschlangenposition.Die Kapazität ist selten die Einschränkung; Terminplanung ist. Das frühzeitige Teilen einer Prognose sichert einen Platz, anstatt sich in eine Warteschlange einzureihen.

5. Was in der Bestellung angegeben werden soll, nicht in der Folge-E-Mail

Die Nachverfolgung funktioniert besser, wenn die Bedingungen zu Beginn vereinbart werden. Es lohnt sich, in die Bestellung oder Pro-forma-Rechnung aufzunehmen:

  • Die Meilensteintermineaus Abschnitt zwei, jeweils mit einer Bestätigungsmethode.
  • Inspektionsrechte an benannten Stellen,mit klaren Akzeptanzkriterien – dem AQL-Niveau, der Fehlerklassifizierung und der Referenzprobe.
  • Zahlung abhängig vom Fortschritt.Die Standardstruktur sieht eine Anzahlung von 30 % vor, wobei der Restbetrag von 70 % gegen eine bestandene Inspektion vor dem Versand freigegeben wird, wodurch die Inspektion eher kommerziell sinnvoll als beratend ist.
  • Ein erklärtes Mittel bei verspäteter Lieferung,wobei das Programm datumskritisch ist. Verträge in diesem Bereich beinhalten üblicherweise eine geringe Vertragsstrafe pro Woche Verspätung; Ob es sich lohnt zu verhandeln, hängt davon ab, was eine verspätete Anreise kostet.
  • Puffer.Gehen Sie von Ihrem erforderlichen Lagerbestandsdatum über Produktion, Inspektion und Seetransport zurück und addieren Sie dann die Marge. Planen Sie bei saisonalen Programmen eher Monate als Wochen im Voraus.

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

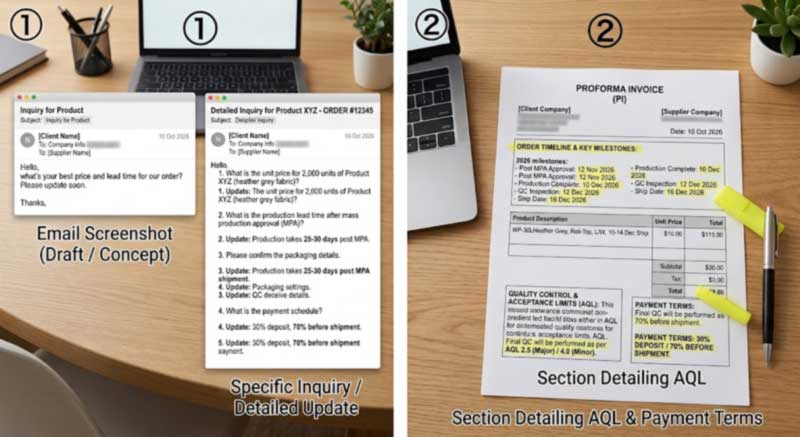

Abbildung 2: Schreiben Sie die Knoten in PI, anstatt mitten in der Produktion per E-Mail nachzufragen – spezifische Fragen liefern spezifische Antworten.

6. Wie die Produktion hier tatsächlich abläuft

Um einen Kontext zu dem zu schaffen, was in diesen Wochen passiert, durchläuft ein wasserdichter Beutel eine feste Reihenfolge:

  1. Materialbereitstellung und IQC— Stoffrollen auf Beschichtungskonsistenz, -dicke und -farbton anhand der anerkannten Norm überprüft; Reißverschlüsse und Hardware überprüft.
  2. Schneiden— Platten werden nach dem genehmigten Muster geschnitten, wobei die Maßhaltigkeit festgelegt ist und später nicht korrigiert werden kann.
  3. Branding— Logos, die auf Flachbildschirmen angebracht werden, solange diese noch zugänglich sind.
  4. Untermontage und strukturelles Nähen— Taschen, Gurte und Verstärkungen, die auf Flachplatten gebaut und befestigt werden, bevor eine wasserdichte Abdichtung entsteht.
  5. Hochfrequenzschweißenbei 27,12 MHz, wobei zu Beginn des Laufs Schältests an Probeschweißnähten durchgeführt werden, um die vollständige Verschmelzung zu bestätigen, bevor die Charge fortfährt.
  6. Abkühlen, Beschneiden, Endmontage— Verschlüsse, Schnallen, Riemen und Ventile angebracht.
  7. Testen— Eintauch- oder Regentests gemäß der angegebenen Nennleistung jedes Modells, Belastungswechsel an Ankern und das Inspektionsverfahren des Kunden, sofern angegeben.
  8. Trocknen, Verpacken und Kartonmarkierungentsprechend der vereinbarten Spezifikation.

Der vollständige technische Ablauf ist im Leitfaden zum aufgeführtHerstellungsprozess vom Schneiden bis zum HF-Schweißen.

7. Unabhängige Verifizierung übertrifft selbstberichtete Fortschritte

Werksaktualisierungen sind nützlich, werden aber selbst gemeldet. Wenn es sich um einen großen oder terminkritischen Auftrag handelt, wandelt eine unabhängige Prüfung eine Behauptung in eine Tatsache um – eine produktionsbegleitende Inspektion bei etwa 20–30 % Fertigstellung erkennt grundlegende Probleme, solange der Auftrag noch korrigiert werden kann, und eine Endkontrolle vor dem Versand überprüft die fertigen Waren.

Käufer können gerne an beiden Standorten ihren eigenen Prüfer oder einen Dritten wie SGS oder QIMA beauftragen. Der gesamte Kundeninspektionsprozess – Auspacken, Vakuumextraktion, 24-stündige Ruhepause und Feststellung von Luftlecks – kann von Anfang bis Ende miterlebt werden. Normen und Fehlerklassifizierungen sind im aufgeführtQualitätskontrollstandards für die wasserdichte Produktion, und wie Sie einen Vor-Ort-Besuch vereinbaren können, finden Sie im Leitfaden zuFabrikaudits.

8. Nach den Containersegeln

Eine Angewohnheit, die Käufer, die sich verbessern, von denen unterscheidet, die dieselben Probleme wiederholen: eine kurze Überprüfung nach der Bestellung, sobald die Waren versandt wurden. Gehen Sie den Zeitplan Schritt für Schritt ab und fragen Sie, wo Probleme aufgetreten sind, was die Grundursache war, wie effektiv die Lösung war und wie sie beim nächsten Mal vollständig verhindert werden könnte.

Bei einem Wiederholungsprogramm fließt dies direkt in die nächste Bestellung ein – eine Komponente, die eine Verzögerung verursacht hat, wird früher bestellt, eine Mehrdeutigkeit der Spezifikation, die eine Nacharbeit verursacht hat, wird in das Standardpaket geschrieben und der Zeitplan wird angepasst, um das widerzuspiegeln, was tatsächlich stattgefunden hat, und nicht das, was geplant war. Dass die fünfte Ordnung ebenso gut bleibt wie die erste, wird in der Anleitung behandeltKonsistenz neu anordnen.

9. Allgemeine Geschäftsbedingungen

Sealock (YiFuLong Outdoor Gear Co., Ltd.) stellt seit über 20 Jahren wasserdichte Taschen her und produziert für internationale Outdoor-Marken wie OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS und West Marine.

  • Mindestbestellmenge:300 Stück pro Modell |Proben:7–15 Tage |Schüttgut:30–45 Tage nach Musterfreigabe
  • Zahlung:T/T 30 % Anzahlung, 70 % Restbetrag bei bestandener Inspektion vor dem Versand
  • Produktion:Eigenes 27,12-MHz-Hochfrequenzschweißen und Industrienähen, separate Werkstätten auf derselben Produktionsfläche
  • Einrichtungen:Dongguan, China | Ho-Chi-Minh-Stadt, Vietnam – jeder Ursprung auf jedem Modell
  • Inspektion:Vom Käufer ernannte und externe Prüfer werden an beiden Standorten akzeptiert
  • Zertifizierungen:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCAN

10. Nach diesem Zeitplan hergestellte Modelle

Nach Kategorie und nicht nach Priorität geordnet:

Bild Modell Kategorie Material Bewertung Produktseite
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Packsack, 5–63 l 500D-PVC IPX7 Sicht
Sealock SL-C594 55L waterproof duffel SL-C594 Reisetasche, 55L 500D-PVC IPX7 Sicht
Sealock SL-E119 IPX8 backpack SL-E119 Rucksack, 20L Kationischer TPU-Verbund IPX8 Sicht
Sealock SL-C619 motorcycle luggage bag SL-C619 Motorrad, 35/50L 500D-PVC IPX6 Sicht
Sealock SL-K089-A frame bike bag SL-K089-A Fahrradrahmentasche 600D-TPU Wetterfest Sicht
Sealock SL-E868A fishing sling bag SL-E868A Angelschlinge, 12L 840D-TPU IPX8 Sicht

Die vollständigen Kategorien finden Sie untenwasserdichte Taschen, trockene Rucksäcke, UndTrockenbeutel.

11. FAQ

F: Wie oft sollten wir während der Produktion nach Updates fragen?
A: Vereinbaren Sie statt einer Häufigkeit Kontrollpunkte. Materialien im Haus, Zuschnitt begonnen, erster Artikel genehmigt, Produktion abgeschlossen, Inspektion bestanden – fünf Bestätigungen mit angehängten Daten sind besser als wöchentliche E-Mails mit der Frage, wie die Dinge laufen, und es zeigt sich ein Ausrutscher, wenn es passiert, und nicht erst am Ende.

F: Unser Lieferant sagt, dass alles auf dem richtigen Weg ist, macht aber keine Angaben. Ist das ein Problem?
A: Es lohnt sich, nachzuforschen. Fragen Sie nach einer Zahl statt nach einem Status – wie viel Prozent der Materialien sind bestätigt, wie viele Einheiten werden geschnitten, an welchem ​​Datum ist der erste Artikel fertig? Aktualisierungen, die mit der Zeit weniger spezifisch werden, sind oft die früheste verfügbare Warnung, dass ein Zeitplan ins Wanken geraten ist.

F: Was führt normalerweise zu Verzögerungen bei einer Gepäckbestellung?
A: Die Materialbereitschaft geht vor – kundenspezifische Färbeläufe und Spezialreißverschlüsse haben ihre eigenen Vorlaufzeiten. Dann verspätete Spezifikationsänderungen, die einen Stopp oder eine Nacharbeit erzwingen, Werkzeuge für neue Formen, Feiertagsstillstände und Terminplanung statt Kapazität. Die meisten sind frühzeitig sichtbar, wenn die Meilensteine ​​bestätigt werden.

F: Können wir die Prüfung während der Produktion statt nur vor dem Versand durchführen?
A: Ja, und es lohnt sich bei großen oder terminkritischen Bestellungen. Bei einer Inspektion, die zu etwa 20–30 % abgeschlossen ist, werden grundlegende Probleme erkannt, während der Lauf noch korrigiert werden kann; Die Inspektion vor dem Versand überprüft dann die fertigen Waren. An beiden Standorten werden vom Käufer beauftragte oder externe Prüfer akzeptiert.

F: Wie schützen wir einen datumskritischen Start?
A: Von Ihrem Bestandsdatum über Transport, Inspektion und Produktion zurückdatieren, dann Puffer hinzufügen – und bei Anfrage das Startdatum mitteilen, damit der Zeitplan darauf basiert. Wenn eine Verspätung mit echten Kosten verbunden ist, vereinbaren Sie in der Bestellung eine Abhilfe, anstatt sich nachträglich auf den guten Willen zu verlassen.

F: Schützt uns die 30/70-Zahlungsstruktur?
A: Dies ist der Fall, wenn der Restbetrag an eine bestandene Inspektion vor dem Versand und nicht an eine Zusage gebunden ist. Dieser einzelne Begriff gibt der Inspektion kommerzielle Kraft – kein Bericht, keine Bilanz, die Waren bleiben im Werk, bis die Nacharbeit abgeschlossen ist und eine Folgeinspektion erfolgreich ist.

Besprechen Sie Ihren Produktionsplan

Senden Sie Ihr erforderliches Lieferdatum zusammen mit Menge und Spezifikation, und wir planen Produktions- und Inspektionsmeilensteine ​​darauf ab, anstatt isoliert eine Durchlaufzeit anzugeben –eine Anfrage stellen. Sealock antwortet auf Beschaffungsanfragen innerhalb von 24 Stunden, mit Produktion in Dongguan, China oder Ho-Chi-Minh-Stadt, Vietnam.

Anfrage absenden

X
Wir verwenden Cookies, um Ihnen ein besseres Surferlebnis zu bieten, den Website-Verkehr zu analysieren und Inhalte zu personalisieren. Durch die Nutzung dieser Website stimmen Sie der Verwendung von Cookies zu. Datenschutzrichtlinie
Ablehnen Akzeptieren
